材料准备:半成品砂浆或预拌砂浆,325# 水泥、中粗砂、石灰膏、108胶水
机具准备: 砂浆搅拌机,垂直运输机械,托线板,线锤,木抹子,铁抹子,2m铝合金刮尺,夹口木尺条,铁锹,阴阳角抹子,水刷子,手推车等
施工部位:图纸规定按内墙做法的部位
作业条件:
1、 埋设于砌体中的预埋件、穿墙管,其数量、位置符合要求;
2 、 隐蔽于砌体中的线管、线盒已埋设完毕并做好保护;
4 、外门窗框缝隙已填塞密实且做隐蔽验收;
3 、 施工孔洞已修补;
5、 砌体施工完毕停歇时间宜达30d以上;
6 、砌体表面污垢、油漆、粉末、浮尘已清除干净;
7 、砌体工程检验批已进行验收且符合合格质量标准;
8 、各抹灰层砂浆配合比已确定,现场监测措施已落 实;
9 、 砌体表面不需湿润的抹灰方法经调查、论证和试验证实可行;或需要加湿的工艺经试验,能够有效地控制砌体表面的湿润深度为8~10mm;抹灰工艺已经项目技术负责人批准,总监理工程师确认;
10 、基体表面处理、基面结合层、找平层兼作防水层及其中的挂网、饰面层或涂料面层的抹面层已分层做出施工样板,经拉伸粘结强度试验,结果符合要求;施工样板经建设、监理、施工单位验收,结论符合要求并可指导工程施工;
11 、砌筑工人已参观施工样板,经技术交底后已掌握技术要领;
12 、砌筑工具和养护工具配置齐全。
三、操作工艺

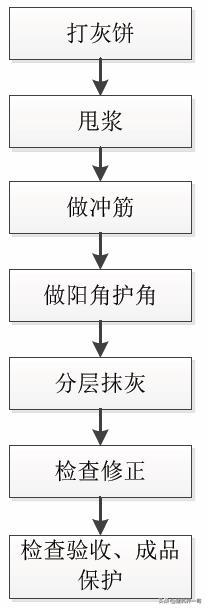

1、工艺流程:检查基面清扫情况→基体界面处理→放线,确定分隔缝位置→挂线,设标筋,确定找平层表面位置→找平层施工→挂网(外墙局部挂、外墙满挂,内墙局部挂)→找平层施工→饰面层或涂料面层的找平层施工→填缝。
2、墙体拉毛施工工艺

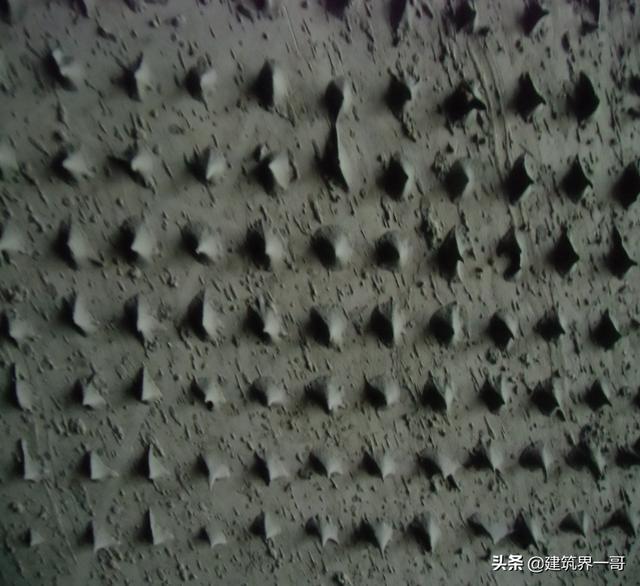

墙体拉毛施工工艺:
1)拉毛拍子,用钢丝网做成300*300见方,重叠8-10层。
2)材料:水泥,采用32.5普通硅酸盐水泥;细砂,由直径0.1---0.25毫米之间的颗粒组成的砂,在使用前要求过筛,筛好后保持洁净;胶粘剂,108胶。拉毛之前应先做好样板间,现场施工员、质检、监理检查合格后方可进行大面积施工。
3)清除墙面垃圾(模板皮、混凝土漏浆、PVC管等),剔除突出部分,突出及毛糙处打磨平整,用抗裂砂浆找平;拉毛前提前12小时对墙面进行润水,尤其砼墙面上应分遍润水;拉毛时检查墙面是否太干或太湿,太干或太湿均容易造成拉毛与墙体接触不良容易脱落现象。
4)拍浆要点
拉毛采用1:0.5的水泥砂浆,水泥砂浆掺少量108胶现场熬制(掺胶量根据砂浆浓度调整108胶用量以达到浓度合适成糊状,过稀过硬均不能在墙面均匀成型),拍浆必须均匀,表面凸出3--5mm高,毛刺均匀,棱角分明,用手触摸有刺手的针扎感,不能漏拍,个别地方拍浆不符合要求的进行补拍,直到达到要求为止,等达到一定强度后,墙面水分损失前必须进行喷水养护,养护时间不得低于24小时
3、室内控制线做法

1)二次结构墙体必须弹出20mm控制线及对角线校正房间方正度
2)不按要求执行每处罚款200元

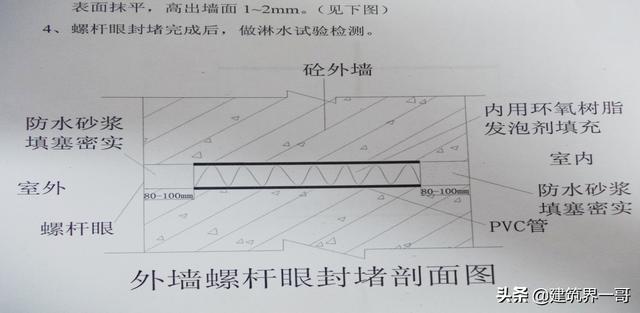

4、螺杆眼封堵做法
1)洞口清理干净

2)用环氧树脂发泡剂填充、两端预留5cm用防水砂浆或耐候胶封口
3)不按要求执行每处罚款200元

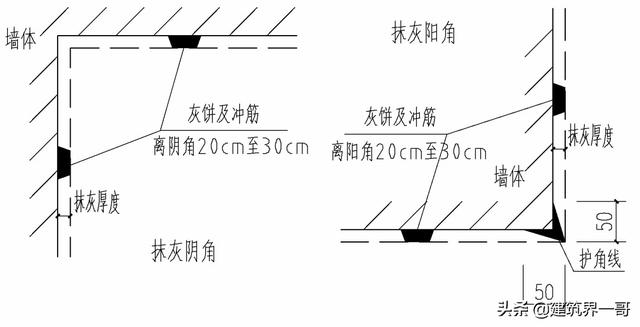

5、抹灰阴阳角处理
